Progreso de la construcción:
Km. construidos
100%
| Cronología | Licitación | Inicio Obras | Inauguración |
| 29/10/2021 | 30/01/2023 | 27/10/2023 | |
| Plazo de ejecución | 7 meses (según licitación) | ||
| Presupuesto | 919.645,71€ (IVA Incl.) | ||
| Adjudicatarios | Actúa Infraestructuras S.L. por 688.814,64€ (IVA incl.) el 22/06/2022 | ||

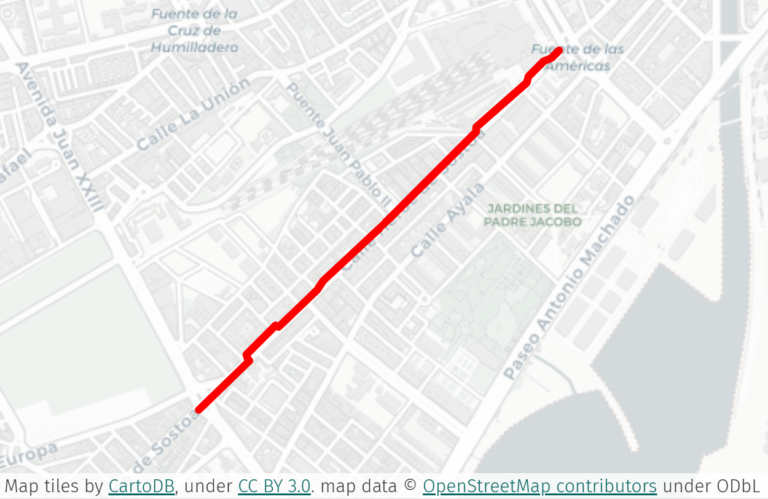

| Descripción | Carril de 1,2Km de longitud que Conecta la Avenida Juan XXIII con la Explanada de la Estación, junto a la estación de trenes Málaga María Zambrano. | ||
| Comentarios | Cuando llueve se forman bolsas de agua por drenaje deficiente. Sinuoso. No se respetan dimensiones mínimas en partes del trazado. Muchos cruces de peatones. En parte discurre por la acera. | ||
| Estado actual | Operativo desde 27/10/2023 | ||
| Documentación oficial del proyecto | |||
| Referencias en prensa | (02/04/2018) La Opinión de Málaga (23/05/2018) Málaga Hoy (29/10/2021) El Español (01/07/2022) Diario Sur (01/07/2022) El Español (06/02/2023) La Opinión de Málaga (04/10/2023) La Opinión de Málaga |
||
