Progreso de la construcción:
Km. construidos
100%
| Cronología | Licitación | Inicio Obras | Inauguración |
| 11/10/2021 | 6/2/2023 | 18/9/2023 | |
| Plazo de ejecución | 6 meses (según licitación) | ||
| Presupuesto | 516.774,89€ (IVA Incl.) | ||
| Adjudicatarios | General de Viales S.L. por 436.364,72€ (IVA incl.) el 14/11/22 | ||

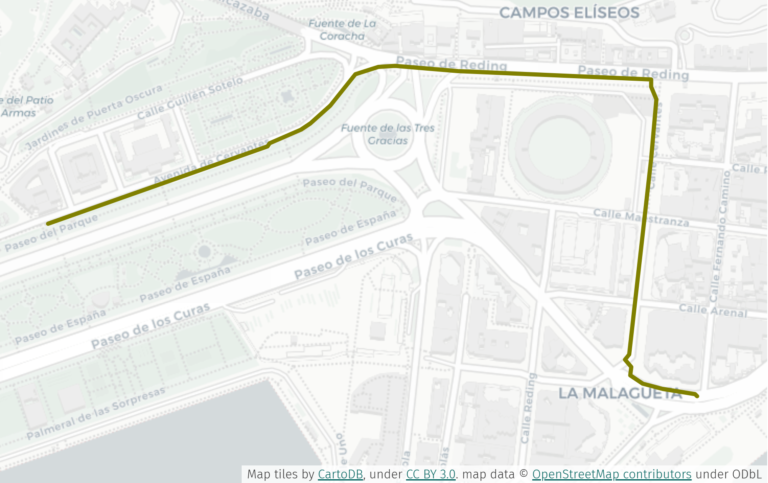

| Descripción | Carril de 1,0Km de longitud que discurre por la Avenida de Cervantes, junto al edificio del Rectorado y la Aduana, para continuar por delante del Ayuntamiento hacia el Paseo de Reding, la calle Cervantes, la plaza de la Malagueta y Antonio Martín. | ||
| Comentarios | Cruce muy peligroso en la plaza de Torrijos tanto con los carriles que salen del túnel de la Alcazaba como con los que vienen desde el hospital Noble. Junto a la Malagueta, el carril pasa por delante de una parada de autobús y discurre por una calle peatonal con señalización precaria. | ||
| Estado actual | Operativo desde 18/9/2023 | ||
| Documentación oficial del proyecto | Expediente Primera Licitación Expediente Segunda licitación Proyecto | ||
| Referencias en prensa | (8/11/2021) Diario SUR (23/2/2022) El Español (12/4/2022) Málaga Hoy (3/2/2023) El Español (7/9/2023) La Opinión de Málaga (14/9/2023) Diario SUR | ||
